微締裝備制造MES系統工程進度與工程發貨管理



工程進度與工程發貨

生產過程控制必須同時控制廠內制作和工地現場制作的生產過程。其中包括工程生產進度、工程生產成本、工程發貨信息和工程質量信息。


1. 功能

工藝準備:在進行工藝路線設計時,凡是需要在工地進行制作的工序,標記為“工地現場”。

生產計劃:通過<物料分解>產生工地現場計劃;

工程進度計劃下達: 將該工程進度計劃的工地現場自動匹配為工地名稱,發往工地。

工程發貨管理:依據產品 BOM 和工程計劃自動分析產生需要發貨和可以發貨的明細,產生工程發貨單;且同時對已發貨和退貨以及補料發貨進行管理。

支持散件發貨;支持拆裝發貨;支持按定單整體發貨。

工地虛擬庫存:按工地現場自動產生虛擬庫存,所發的物料自動進入該庫存。

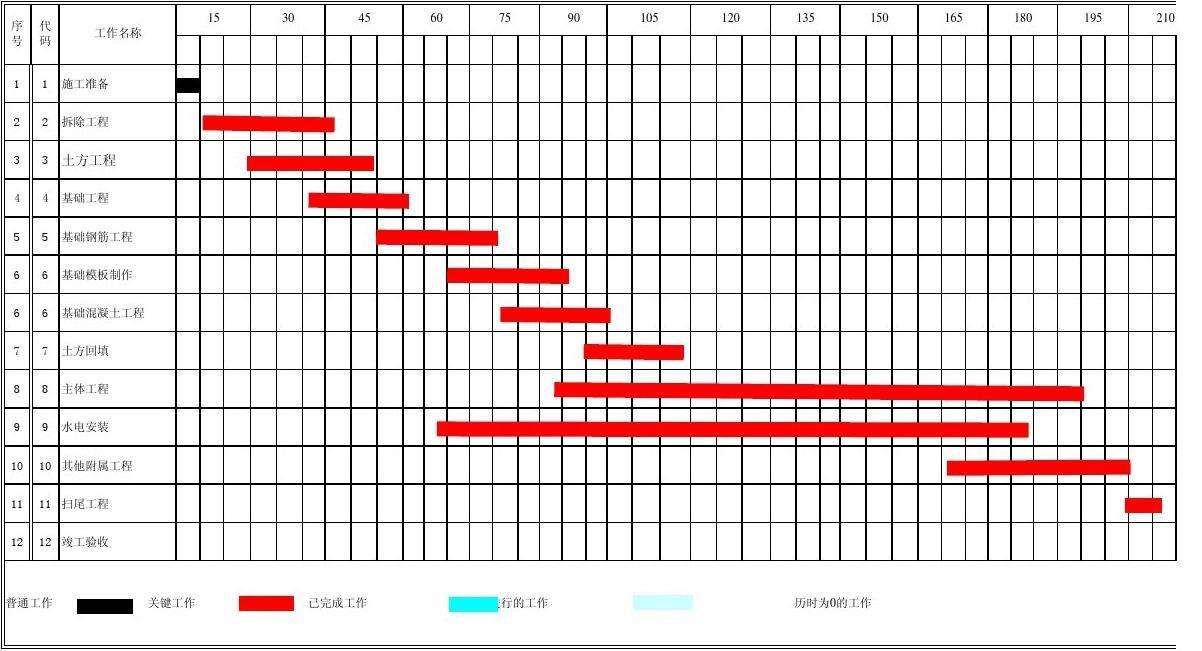

工程進度維護:工地現場定期定時將完工進度發回公司內部;由公司人員進行“完工登記”。

工程物料維護:工地現場將使用的物料以 EXCEL 方式反饋到公司,公司內部將使用情況導入到系統,并自動扣減工地虛擬庫存。

工程質量信息維護:工地現場將涉及的質量信息以 EXCEL 方式反饋到公司,公司內部將使用情況導入到系統。

工程查詢與異常處理:工程進度查詢、工程成本分析、工程質量信息查詢、工程補料申請、工程質量問題點反饋與分析、工程其他費用維護。

工程進度控制:公司內部計劃人員可以隨時調整工地現場的計劃進度,并發往工地。


2. 特點

? 工程發貨可以徹底避免漏發,并可隨時查詢發貨情況;

? 當工程發生變更時,發貨信息自動變更;

? 工程管理是生產過程的一部分,只有徹底掌握和控制工程進度和成本,才可以完全控制項目進度和成本。
